هل يوجد أي فرق بين منصهرات HRC ومنصهرات HBC؟

هل يوجد أي فرق بين منصهرات HRC ومنصهرات HBC؟

معضلة المخططات القديمة

تخيل هذا السيناريو: أنت مهندس المشتريات الرئيسي لمشروع تحديث منشأة. تحدد الرسومات الكهربائية من عام 1995 تحديدًا صريحًا صمامات HRC للوحة التوزيع الرئيسية. تفتح أحدث كتالوج للمورد الخاص بك - ربما حتى خط إنتاج VIOX Electric الحالي - وفجأة، لا يمكنك العثور على “HRC” في أي مكان. تعرض كل ورقة مواصفات مصاهر HBC بدلاً من ذلك.

ينبض قلبك بسرعة. هل تغيرت المعايير الصناعية؟ هل “قدرة الفصل” أقل شأنًا بطريقة ما من “قدرة التقطيع”؟ هل أنت على وشك تعريض السلامة الكهربائية لمنشأتك بأكملها للخطر عن طريق طلب جهاز الحماية الخاطئ؟

خذ نفسًا. وفقًا لهيئات المعايير الصناعية والإجماع الهندسي الكهربائي، فإنك تشهد تطورًا لغويًا، وليس تدهورًا تقنيًا.

الإجابة المباشرة: لا يوجد فرق تقني على الإطلاق بين مصاهر HRC و HBC. إنها تمثل نفس التقنية بمصطلحات مختلفة - مثل تسمية نفس الجهاز “مصعد” مقابل “أسانسير”.”

مقارنة بين مصهر زجاجي فاشل مقابل مصهر سيراميك VIOX HRC سليم بعد انقطاع العطل الفشل مقابل الوظيفة. على اليسار: فتيل زجاجي تحطم بعنف أثناء حدوث عطل. على اليمين: فتيل سيراميك VIOX HRC احتوى القوس الكهربائي بأمان دون أي ضرر خارجي.

فهم تطور المصطلحات: HRC مقابل HBC

يعكس التمييز بين هذه الاختصارات لغة التقييس المتطورة في الصناعة الكهربائية بدلاً من أي ابتكار هندسي. دعنا نفحص سبب تعايش كلا المصطلحين في مواصفات اليوم.

HRC: قدرة تقطيع عالية

الأصل والسياق:

  • عصر الانتشار: الخمسينيات حتى التسعينيات
  • المعاقل الجغرافية: المملكة المتحدة والهند وأستراليا ودول الكومنولث
  • الفلسفة التقنية: يؤكد مصطلح “التقطيع” على التدمير المادي العنيف لعنصر المصهر أثناء ظروف العطل

الخصائص اللغوية:
تحمل كلمة “التقطيع” دلالات حشوية - فهي تشير إلى كسر قسري، على غرار المصطلحات الطبية التي تصف تلف الأنسجة أو فشل أوعية الضغط. على الرغم من الدقة التقنية (عنصر المصهر يتقطع بالفعل)، إلا أن هذه المصطلحات أصبحت أقل تفضيلاً مع تطور التواصل بشأن السلامة نحو لغة أكثر تحكمًا واحترافية.

الاستخدام الحالي:
تستمر مصطلحات HRC في الوثائق القديمة ومواصفات المعايير البريطانية القديمة والمناطق التي تحافظ على الممارسات الكهربائية التقليدية للكومنولث.

HBC: قدرة فصل عالية

الأصل والسياق:

  • عصر التبني: من عام 2000 حتى الوقت الحاضر
  • مواءمة التقييس: معايير IEC 60269 الدولية
  • الفلسفة التقنية: “يؤكد ”الفصل" على مقاطعة الدائرة المتحكم فيها - بما يتماشى مع قواطع المصطلحات

المزايا اللغوية:
تعطي قوانين الكهرباء الحديثة الأولوية للغة الدقيقة والموجهة نحو السلامة. يشير “الفصل” إلى مقاطعة متحكم فيها بدلاً من التدمير العنيف، مما يقدم صورة أكثر احترافية لمديري المرافق ومنظمي السلامة. تتوافق المصطلحات مع وثائق المعايير الدولية التي تستخدم “قدرة الفصل” كمقياس عالمي.

التبني الصناعي:
انتقلت الشركات المصنعة الكبرى، بما في ذلك VIOX Electric، إلى مصطلحات HBC في الوثائق الفنية مع الحفاظ على الاعتراف بـ HRC للتوافق مع الإصدارات السابقة وتحسين البحث.

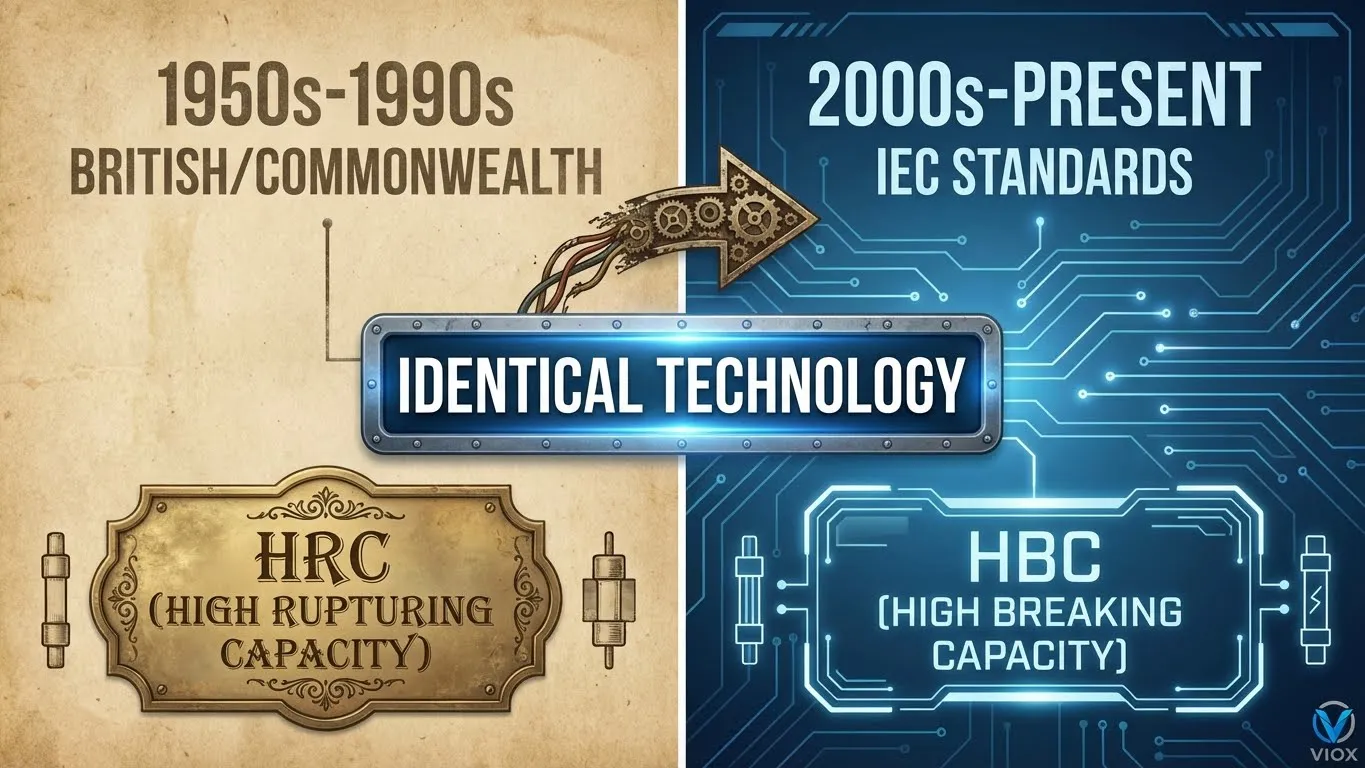

الجدول الزمني لتطور مصطلحات مصهر HRC إلى HBC والمعايير
الجدول الزمني لتطور المصطلحات. في حين أن الملصق قد تحول من HRC (الخمسينيات - التسعينيات) إلى HBC (2000s - الحاضر) ليتماشى مع معايير IEC، تظل التكنولوجيا الأساسية متطابقة.

تحليل مقارن: مصطلحات HRC مقابل HBC

أسبكت HRC (قدرة تقطيع عالية) HBC (قدرة فصل عالية)
العصر المهيمن الخمسينيات - التسعينيات 2000s - الحاضر
التفضيل الجغرافي المملكة المتحدة والهند وأستراليا والكومنولث عالمي (الدول الأعضاء في IEC)
جمعية المعايير BS 88، المعايير الوطنية القديمة IEC 60269، EN 60269
التعريف التقني أقصى تيار عطل يتم تقطيعه بأمان أقصى تيار عطل يتم فصله بأمان
النبرة اللغوية حشوي، يؤكد على التدمير المادي احترافي، يؤكد على العمل المتحكم فيه
الاستخدام الصناعي الحالي المواصفات القديمة، والكلمات الرئيسية لتحسين محركات البحث، والاستخدام غير الرسمي أوراق البيانات الرسمية، ومواصفات الشراء
التكافؤ التقني مطابق لـ HBC مطابق لـ HRC

نقطة حاسمة للشراء: عند مقارنة المصاهر عبر الموردين، تجاهل الاختصار تمامًا. ركز حصريًا على تصنيف قدرة الفصل بالكيلو أمبير (kA) كما هو محدد وفقًا لمعايير IEC 60269 أو BS 88.


الواقع الهندسي: ما الذي يجعل مصاهر HRC/HBC مميزة؟

بغض النظر عن المصطلحات، فإن ما يميز هذه المصاهر عن أجهزة قدرة الفصل المنخفضة القياسية (LBC) هو الهندسة المتطورة لإخماد القوس الكهربائي المصممة لفصل تيارات الأعطال الهائلة بأمان والتي من شأنها تدمير المصاهر التقليدية.

ميزة البناء الخزفي

على عكس مصهرات الزجاج المنزلية ذات العناصر المرئية، تستخدم مصهرات HRC/HBC الصناعية أسطوانات خزفية قوية مصممة لتحمل الظروف الداخلية القاسية أثناء انقطاع التيار الناتج عن الأعطال.

خصائص المادة:

  • خامة الجسم: سيراميك عالي القوة (ألومينا أو ستياتيت) قادر على تحمل الضغوط الداخلية التي تتجاوز 100 بار
  • المقاومة الحرارية: يحافظ السيراميك على السلامة الهيكلية في درجات حرارة تتجاوز 1000 درجة مئوية
  • قوة العزل الكهربائي: يوفر عزلًا كهربائيًا فائقًا مقارنة بالزجاج، مما يمنع حدوث وميض خارجي

مقارنة مع مصهرات الزجاج:
تخدم مصهرات الزجاج القياسية الأجهزة الإلكترونية الاستهلاكية وتطبيقات الجهد المنخفض بشكل فعال، لكنها تعاني من فشل كارثي في ظل ظروف الأعطال الصناعية. يتمتع مصهر زجاجي نموذجي M205 بقدرة مقاطعة تبلغ 10 أضعاف تياره المقنن فقط - مما يعني أن المصهر الزجاجي 16A يمكنه مقاطعة 160A كحد أقصى بأمان. في المقابل، يمكن لمصهرات HRC/HBC الخزفية ذات الحجم المادي المطابق أن تقاطع 1500A أو أعلى، بغض النظر عن تصنيف الأمبير الخاص بها.

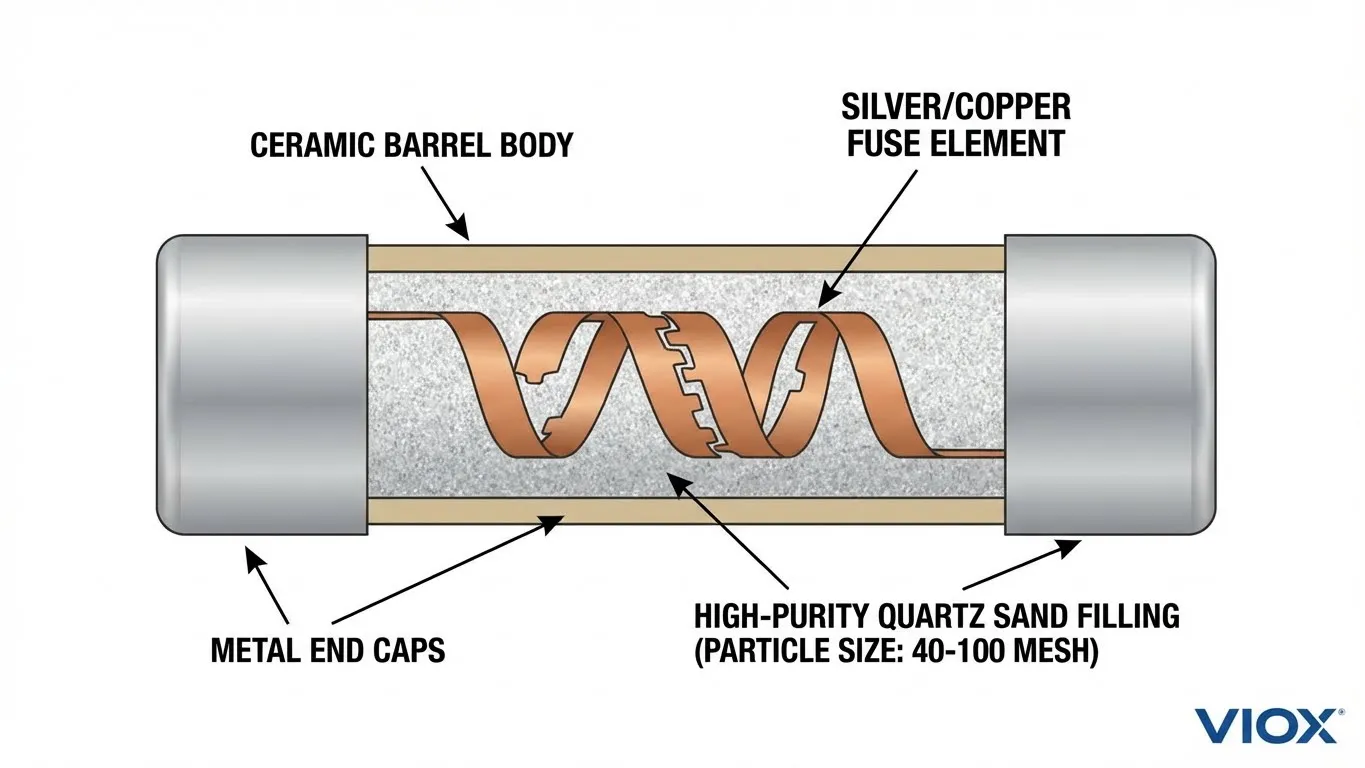

مخطط البناء الداخلي لمصهر HRC يوضح الجسم الخزفي وحشو رمل الكوارتز
داخل مصهر VIOX HRC/HBC. لاحظ جسم الأسطوانة الخزفية، وعنصر الفضة/النحاس الدقيق، وملء رمل الكوارتز عالي النقاء (40-100 شبكة) الضروري.

“سحر الرمل”: علم إخماد القوس الكهربائي

التكنولوجيا التحويلية داخل كل مصهر HRC/HBC هي وسيط إخماد القوس الكهربائي - رمل الكوارتز البلوري عالي النقاء الذي يؤدي فيزياء متطورة أثناء انقطاع التيار الناتج عن الأعطال.

مواصفات رمل الكوارتز (متطلبات IEC 60269):

  • النقاء الكيميائي: الحد الأدنى 99.5٪ SiO₂ (ثاني أكسيد السيليكون)
  • حجم الجسيمات: 40-100 شبكة (150-400 ميكرومتر)
  • الشكل المعدني: كوارتز بلوري، لا مائي تمامًا (خالٍ من الرطوبة من خلال التجفيف بالنار)
  • كثافة التعبئة: توزيع حجم الحبوب الأمثل لضمان وجود مساحة فراغ كافية لتمدد القوس مع زيادة مساحة السطح لامتصاص الحرارة

لماذا تهم نقاوة الرمل:
يمكن للشوائب أو الرطوبة الموجودة في رمل الكوارتز أن تولد غازات غير مرغوب فيها أثناء التقوس، مما يزيد الضغط الداخلي إلى مستويات خطيرة. يضمن الكوارتز البلوري عالي النقاء إطفاء القوس الكهربائي بشكل يمكن التنبؤ به والتحكم فيه.

عملية مقاطعة التيار الناتج عن الأعطال ثلاثية الأطوار

عندما يرسل ماس كهربائي عشرات الآلاف من الأمبيرات عبر مصهر HRC/HBC، يتكشف تسلسل مصمم بدقة في غضون أجزاء من الثانية:

المرحلة 1: ما قبل التقوس (ذوبان العنصر)

  • يسخن عنصر المصهر الفضي أو النحاسي بسرعة بسبب خسائر I²R
  • في نقاط التضييق المصممة استراتيجيًا (الشقوق)، يصل العنصر إلى نقطة انصهاره (961 درجة مئوية للفضة)
  • يتشكل المعدن المنصهر في نقاط متعددة في وقت واحد على طول طول العنصر
  • المدة: تختلف من أجزاء من الثانية (عطل كبير) إلى ثوانٍ (حمل زائد معتدل)

المرحلة 2: التقوس (تكوين البلازما)

  • يتبخر العنصر المنصهر إلى بلازما معدنية
  • تتشكل أقواس كهربائية متعددة على التوالي عند كل نقطة تضييق
  • تصل درجة حرارة القوس الكهربائي إلى 3000-5000 درجة مئوية محليًا
  • تعمل الحرارة الشديدة على إذابة حبيبات رمل الكوارتز المحيطة على الفور
  • يزداد جهد القوس الكهربائي بشكل كبير مع تمدد العنصر وامتصاص الرمل للطاقة
  • المدة: 1-5 مللي ثانية لتيارات الأعطال العالية

المرحلة 3: الإطفاء (تكوين الفلجوريت)

  • يختلط السيليكا المنصهر (SiO₂) من الرمل مع المعدن المتبخر
  • يتصلب هذا الخليط بسرعة في هيكل يشبه الزجاج يسمى الفلجوريت
  • يشكل الفلجوريت نفقًا غير موصل عبر الرمل، ويغلف ماديًا مسار القوس الكهربائي
  • مع تبريد الخليط وتصلبه، تزداد مقاومة القوس الكهربائي بشكل كبير
  • عند عبور التيار التالي للصفر (في أنظمة التيار المتردد)، لا يمكن إعادة إشعال القوس الكهربائي بسبب المقاومة العالية
  • يتم مقاطعة الدائرة بشكل دائم حتى يتم استبدال المصهر

ظاهرة الفلجوريت:
سمي على اسم اللاتينية fulgur (البرق)، الفلجوريت عبارة عن أنابيب زجاجية تحدث بشكل طبيعي تتشكل عندما يضرب البرق التربة الرملية. في المصهرات، يعد تكوين الفلجوريت المتحكم فيه هو المفتاح لقطع التيار الآمن - يعمل الهيكل الزجاجي كحاجز عازل دائم يمنع إعادة إشعال القوس الكهربائي.

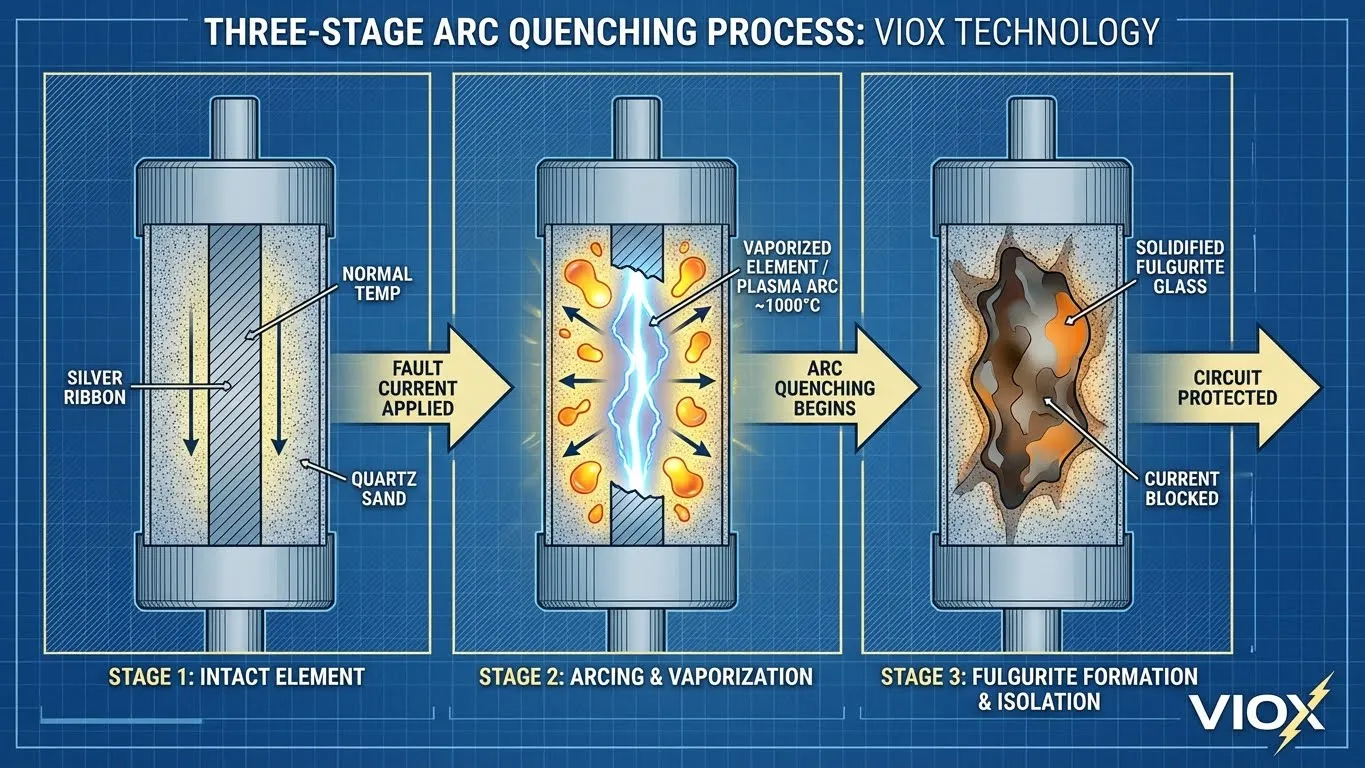

آلية إطفاء القوس في مصهر HRC تظهر عملية تكوين الفولجوريت
إخماد القوس الكهربائي ثلاثي المراحل من VIOX. من العنصر السليم (المرحلة 1) إلى التبخر (المرحلة 2)، وأخيرًا تكوين زجاج الفلجوريت العازل (المرحلة 3) الذي يعزل العطل بشكل دائم.

المواصفات الفنية: تقييمات قدرة القطع

السمة المميزة التي تفصل المصهرات الصناعية عن الأجهزة الاستهلاكية هي قدرة القطع - أقصى تيار عطل محتمل يمكن للمصهر مقاطعته بأمان دون تمزق غلافه أو التسبب في تقوس خارجي.

نطاقات قدرة القطع القياسية

مصهرات HRC/HBC ذات الجهد المنخفض (IEC 60269):

  • التصنيفات النموذجية: 80 كيلو أمبير إلى 120 كيلو أمبير عند 400-690 فولت تيار متردد
  • التطبيق: التوزيع الصناعي العام، حماية المحركات، الملفات الأولية للمحولات
  • شروط الاختبار: تيار ماس كهربائي بما في ذلك مكون التيار المستمر وقمم التيار غير المتماثلة

تطبيقات عالية الأداء:

  • حماية أشباه الموصلات: ما يصل إلى 200 كيلو أمبير للمصهرات المتخصصة المصنفة aR
  • قدرة قطع فائقة الارتفاع: تصميمات متخصصة تم اختبارها حتى 300 كيلو أمبير لبيئات الأعطال الشديدة

مصهرات HRC ذات الجهد المتوسط:

  • نطاق الجهد: 1 كيلو فولت إلى 36 كيلو فولت
  • القدرة الاستيعابية مقدرة بـ MVA (ميغا فولت أمبير) بدلاً من kA
  • التطبيقات: محطات فرعية للمرافق، توزيع صناعي للجهد العالي، حماية المحولات

تصنيفات التيار القياسية (IEC 60269)

التصنيف الحالي (A) التطبيقات النموذجية أنواع المصهرات الشائعة
2, 4, 6, 10, 16 دوائر التحكم، الأجهزة خرطوشة أسطوانية (10×38 مم)
25, 30, 50, 63 حماية المحركات الصغيرة، مغذيات التوزيع NH00، مصهرات خرطوشة
80, 100, 125, 160 دوائر المحركات المتوسطة، لوحات التوزيع NH1، NH2
200, 250, 320, 400 المحركات الكبيرة، محولات التوزيع NH2، NH3
500, 630, 800 المغذيات الصناعية، التوزيع الرئيسي NH3، NH4
1000, 1250 التطبيقات الصناعية الثقيلة NH4، أنواع BS88 المثبتة بمسامير

ملاحظة: تتوافق التصنيفات مع القيم المفضلة في IEC 60269. تتوفر تصنيفات مخصصة لتطبيقات محددة.


المصهرات الخزفية مقابل المصهرات الزجاجية: مقارنة حاسمة

يعد فهم الاختلافات الأساسية بين المصهرات الخزفية HRC/HBC والمصهرات الزجاجية LBC (قدرة قطع منخفضة) أمرًا ضروريًا لتحديد مواصفات حماية الدائرة المناسبة.

الميزة المصهرات الخزفية HRC/HBC المصهرات الزجاجية LBC
مادة الجسم سيراميك عالي القوة (ألومينا/ستياتيت) زجاج بوروسيليكات
وسط إطفاء القوس الكهربائي رمل كوارتز عالي النقاء (SiO₂ >99.5%) هواء أو مادة مالئة قليلة
القدرة الاستيعابية 1500 أمبير إلى 300000 أمبير (80-300 كيلو أمبير نموذجي) 10 أضعاف التيار المقنن (بحد أقصى ~160 أمبير لمصهر 16 أمبير)
آلية المقاطعة تكوين الفلجوريت، إطفاء القوس الكهربائي المتحكم فيه انصهار بسيط للعنصر، تحكم محدود في القوس الكهربائي
تصنيف الجهد 240 فولت إلى 690 فولت (LV)، حتى 36 كيلو فولت (MV) عادةً من 32 فولت إلى 250 فولت كحد أقصى
تحمل الضغط الداخلي >100 بار، محكمة الإغلاق محدود؛ يتمزق تحت عطل كبير
وضع الفشل تحت عطل شديد محتوي داخل الجسم الخزفي، لا يوجد تقوس خارجي تمزق عنيف، شظايا زجاجية، قوس كهربائي خارجي
الفحص البصري غير شفاف؛ يتطلب اختبارًا كهربائيًا شفاف؛ العنصر مرئي
التطبيقات النموذجية التوزيع الصناعي، حماية المحركات، المحولات الإلكترونيات الاستهلاكية، السيارات، الدوائر منخفضة الطاقة
الامتثال للمعايير IEC 60269، BS 88، UL Class J/L/T IEC 60127، UL 248-14
عامل التكلفة تكلفة أولية أعلى، قيمة حماية فائقة تكلفة أقل، مناسبة للتطبيقات منخفضة الطاقة

الآثار المترتبة على السلامة: تحديد مصهر زجاجي في دائرة يتجاوز فيها تيار القصر المحتمل قدرة القطع الخاصة به يخلق خطرًا جسيمًا على الحريق والأفراد. احسب دائمًا أقصى تيار عطل متاح وتأكد من أن قدرة قطع المصهر توفر هامش أمان كافيًا (عادةً 125-150% من تيار العطل المحسوب).


إرشادات عملية للشراء والتحديد

ما الذي تبحث عنه في ورقة البيانات

عند تقييم مصهرات HRC أو HBC لمنشأتك، ركز على هذه المواصفات الهامة بدلاً من الاختصار المستخدم:

  1. قدرة القطع (تصنيف المقاطعة): معبر عنها بـ kA عند الجهد المقنن (على سبيل المثال، “100 كيلو أمبير عند 415 فولت تيار متردد”)
  2. التصنيف الحالي: التيار الاسمي بالأمبير (على سبيل المثال، 250 أمبير)
  3. تصنيف الجهد: أقصى جهد للنظام (على سبيل المثال، 690 فولت تيار متردد)
  4. فئة الاستخدام: تسمية IEC 60269 (gG، gL، aM، aR) تشير إلى نوع التطبيق
  5. الامتثال للمعايير: علامة IEC 60269، BS 88، UL حسب الاقتضاء
  6. الأبعاد المادية: تأكد من التوافق مع حاملات المصهرات الموجودة (حجم NH، أبعاد الخرطوشة)

اتخاذ قرار المواصفات

للتثبيتات الجديدة:
حدد المصهرات باستخدام مصطلحات HBC الحديثة مع إشارة صريحة إلى معايير IEC 60269. وهذا يضمن التوافق الدولي ويتماشى مع ممارسة الصناعة الحالية.

للاستبدال/التحديث:
عند استبدال المصهرات الموجودة، يكون مصطلح HRC أو HBC مقبولاً بشرط أن تتطابق المواصفات الفنية:

  • تصنيف التيار مطابق
  • قدرة كسر مساوية أو أكبر
  • نفس تصنيف الجهد
  • عامل الشكل المادي المتوافق
  • خاصية التيار الزمني المكافئة (فئة الاستخدام)

الواقع الهندسي: مصهر HRC بقدرة 250 أمبير مصنف عند 100 كيلو أمبير وفقًا لمعايير BS 88 مطابق وظيفيًا لمصهر HBC بقدرة 250 أمبير مصنف عند 100 كيلو أمبير وفقًا لمعايير IEC 60269 إذا تطابقت الأبعاد المادية. الفرق في المصطلحات هو مجرد تسمية.

نهج VIOX Electric

في VIOX Electric، تشير كتالوجات منتجاتنا إلى مصطلحي HRC و HBC لضمان قدرة العملاء على تحديد المنتجات المناسبة بغض النظر عن تسميات وثائقهم. تعطي أوراق البيانات الفنية الخاصة بنا الأولوية للمواصفات القياسية:

  • قدرة الكسر مذكورة بوضوح بالكيلو أمبير
  • التحقق من الامتثال لمعيار IEC 60269
  • منحنيات التيار الزمني التفصيلية
  • رسومات الأبعاد المادية
  • إرشادات التطبيق

يزيل هذا النهج ذو التسمية المزدوجة الارتباك في الشراء مع الحفاظ على الدقة الفنية الصارمة.


الأسئلة المتداولة

هل تختلف مصهرات HRC و HBC كهربائياً؟

يشير كل من HRC (قدرة قطع عالية) و HBC (قدرة كسر عالية) إلى نفس تقنية المصهر. الفرق الوحيد هو تفضيل المصطلحات - يمثل HRC الاستخدام البريطاني / دول الكومنولث التقليدي، بينما يتماشى HBC مع معايير اللجنة الكهروتقنية الدولية (IEC) الحديثة. كلاهما يصفان الصمامات ذات القدرة العالية على مقاطعة تيار الأعطال والتي يتم تحقيقها من خلال البناء الخزفي وإطفاء القوس الكهربائي برمل الكوارتز.

لماذا لا تزال بعض الكتالوجات تستخدم “HRC” بدلاً من “HBC”؟

ثلاثة أسباب رئيسية: (1) التوافق القديم- يستخدم المهندسون الذين يبحثون عن مصاهر بديلة المصطلحات من وثائق المعدات الأصلية؛ (2) الاصطلاح الجغرافي- تحتفظ دول الكومنولث بمصطلح HRC في الاستخدام الشائع؛ (3) استراتيجية تحسين محركات البحث (SEO)- يحتفظ المصنعون بالمصطلحين لضمان اكتشاف المنتج عبر الإنترنت. يستخدم المصنعون الدقيقون تقنيًا مثل VIOX Electric كلا المصطلحين مع تحديد واضح بأنهما يمثلان نفس التقنية.

ما هو نطاق قدرة القطع لقواطع HRC/HBC؟

توفر مصاهر HRC/HBC الصناعية ذات الجهد المنخفض عادةً قدرات كسر تبلغ 80 كيلو أمبير إلى 120 كيلو أمبير عند 400-690 فولت تيار متردد. يمكن أن تحقق مصاهر حماية أشباه الموصلات المتخصصة 200 كيلو أمبير، بينما يتم اختبار التصميمات فائقة الأداء حتى 300 كيلو أمبير. يتم تصنيف مصاهر الجهد المتوسط (1-36 كيلو فولت) بالميغا فولت أمبير بدلاً من الكيلو أمبير. في المقابل، تقطع مصاهر LBC الزجاجية القياسية عادةً 10 أضعاف تيارها المقنن فقط - يدير المصهر الزجاجي بقدرة 16 أمبير 160 أمبير كحد أقصى.

هل يمكنني استبدال مصهر HRC بمصهر HBC؟

نعم، بالتأكيد - إنهما نفس الجهاز. عند استبدال أي مصهر، تحقق من أن البديل يطابق: (1) التيار المقنن، (2) الجهد المقنن، (3) قدرة القطع (مساوية أو أكبر)، (4) فئة الاستخدام (gG، aM، إلخ.)، و (5) الأبعاد الفيزيائية. سواء كانت الملصقة تقول HRC أو HBC غير ذي صلة إذا كانت المواصفات متطابقة.

ما الذي يجعل “الرمل” الموجود بالداخل مهمًا جدًا؟

يؤدي رمل الكوارتز الموجود داخل مصاهر HRC/HBC وظيفة فيزيائية حاسمة لإطفاء القوس الكهربائي. عندما يؤدي تيار العطل إلى تبخير عنصر المصهر، فإن القوس الكهربائي الشديد (3000-5000 درجة مئوية) يذيب حبيبات الرمل المحيطة. يختلط هذا السيليكا المنصهر (SiO₂) مع بخار المعدن ويتصلب بسرعة إلى هيكل يشبه الزجاج يسمى الفلجوريت. يعمل هذا الفلجوريت كعازل دائم، ويمتص طاقة القوس ويمنع إعادة اشتعال التيار. بدون الرمل، سيستمر القوس في التوصيل، مما قد يتسبب في انفجار المصهر. يجب أن يستوفي الرمل مواصفات صارمة: نقاوة SiO₂ > 99.5٪، وحجم جسيمات 40-100 شبكة، ولا مائي تمامًا.

كيف يمكنني تحديد ما إذا كان الفيوز مصنفًا على أنه HRC/HBC؟

ابحث عن هذه المؤشرات: (1) مادة الجسم- سيراميك أو ستياتيت (وليس زجاجًا أبدًا)؛ (2) العلامة- ”HRC” أو “HBC” أو قدرة الكسر مطبوعة بالكيلو أمبير (مثل “80kA”)؛ (3) علامة المعايير- IEC 60269 أو BS 88 أو ما يعادلهما؛ (4) البناء المادي- أغطية طرفية معدنية قوية مع إحكام الإغلاق؛ (5) التعتيم- المصاهر الخزفية معتمة (لا يمكن رؤية العنصر الداخلي). إذا كانت العلامات غير واضحة، فاستشر أوراق بيانات الشركة المصنعة أو وثائق الاختبار.

لماذا لا تستطيع المصاهر الزجاجية التعامل مع تيارات الأعطال العالية؟

تحتوي مصاهر الزجاج على الهواء بدلاً من الرمل المثبط للقوس الكهربائي. في ظل ظروف الأعطال العالية، يتبخر عنصر المصهر ويخلق قوسًا بلازميًا. بدون وجود رمل لامتصاص الطاقة وتشكيل الفلجوريت العازل، يستمر القوس في التوصيل داخل الأنبوب الزجاجي. يؤدي ضغط القوس المتمدد والحرارة إلى تحطيم الجسم الزجاجي، وقذف المواد المنصهرة، وخلق تقوس خارجي - مما يشكل خطرًا شديدًا على الحريق والأفراد. تم تصميم مصاهر الزجاج لتطبيقات الطاقة المنخفضة (الإلكترونيات الاستهلاكية، السيارات) حيث تظل تيارات الأعطال المحتملة ضمن قدرة قطع التيار المقدرة بـ 10 أضعاف.


الخلاصة: ركز على الأداء، وليس الاختصارات

يمثل الجدل حول مصطلحات HRC مقابل HBC تطورًا لغويًا داخل معايير الهندسة الكهربائية، وليس تمايزًا فنيًا. سواء كانت مواصفاتك تشير إلى قدرة كسر عالية أو قدرة قطع عالية، فإن الفيزياء الأساسية - البناء الخزفي وعناصر المصهر الفضية وإطفاء القوس الرملي الكوارتز - تظل متطابقة.

بالنسبة لمحترفي المشتريات ومهندسي المرافق، فإن الاستنتاج الحاسم واضح ومباشر: قم بتقييم المصاهر بناءً على قدرة الكسر الخاصة بها بالكيلو أمبير، والتصنيف الحالي، وتصنيف الجهد، والامتثال للمعايير بدلاً من الاختصار الموجود على الملصق.

عند تحديد الحماية للأنظمة الكهربائية الصناعية، فإن الهندسة المتطورة داخل مصاهر HRC/HBC - وخاصة آلية إطفاء القوس المكونة للفولجوريت - توفر حماية لسلامة الأرواح والحفاظ على الأصول التي لا تستطيع المصاهر الزجاجية القياسية توفيرها. قد تختلف المصطلحات، لكن معايير أداء الحماية تظل متسقة عبر الشركات المصنعة عالية الجودة.

لماذا تختار VIOX Electric لمصاهر HRC/HBC؟

تصنع VIOX Electric مصاهر صناعية تلبي كلاً من تسميات HRC القديمة و HBC الحديثة مع الامتثال الكامل لمعياري IEC 60269 و BS 88. تتميز خطوط منتجاتنا بما يلي:

  • قدرة كسر تم التحقق منها: اختبار موثق حتى 120 كيلو أمبير عند الجهد المقنن
  • مواد عالية النقاء: محتوى SiO₂ > 99.5٪ في وسط إطفاء القوس
  • النطاق الشامل: تصنيفات التيار من 2 أمبير إلى 1250 أمبير عبر تنسيقات NH و BS88 والخرطوشة
  • الدعم الفني: المساعدة الهندسية لاختيار المصهر المناسب وتطبيقه
  • ضمان الجودة: تصنيع معتمد من ISO 9001 مع إمكانية تتبع الدُفعات

سواء كانت وثائقك تحدد HRC أو HBC، فإن VIOX Electric تقدم أداء الحماية الكهربائية الذي تتطلبه منشأتك. اتصل بفريق المبيعات الفنية لدينا للحصول على توصيات خاصة بالتطبيق ومواصفات المنتج التفصيلية.

للاستفسارات الفنية المتعلقة باختيار مصهر HRC/HBC لتطبيقك المحدد، استشر فريق الدعم الهندسي في VIOX Electric أو ارجع إلى كتالوج منتجاتنا الشامل.
